2017年7月5日,赤水河特大桥完成第一根桩浇筑工作;8月22日,赤水河特大桥完成右幅19#主墩承台第一次浇筑工;
2018年6月29日,赤水河大桥(四川岸)主墩索塔成功封顶;12月5日,赤水河特大桥完成主缆架设工作。
2019年1月30日,赤水河特大桥进行吊装钢桁梁工作;5月28日,赤水河特大桥完成四川岸合龙工程;5月30日,赤水河特大桥完成最后一块钢桁梁拼装,大桥全线贯通;9月24日,赤水河红军大桥经过有关部门审批后,正式命名为“赤水河红军大桥”;9月28日,赤水河红军大桥交工验收。

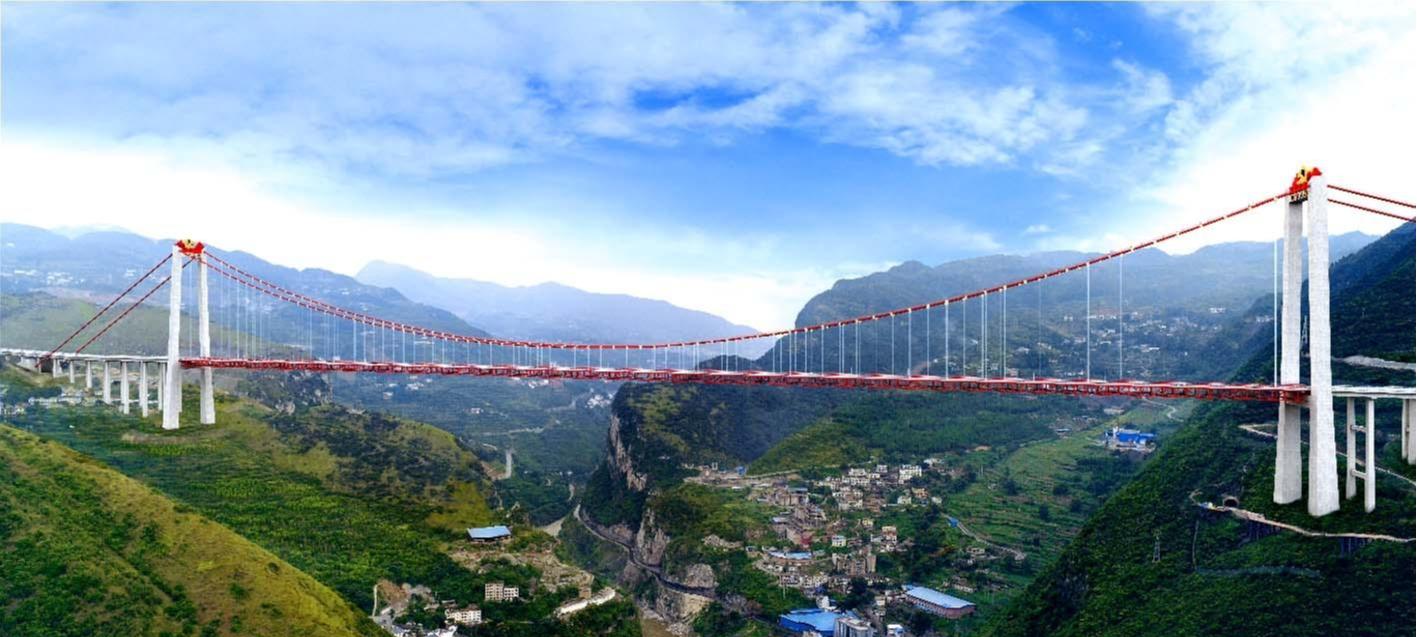

赤水河红军大桥位于川黔交界的乌蒙山区和中国工农红军“四渡赤水”的革命老区,赤水河下游。赤水河红军大桥
设计参数
技术标准 | |
公路等级 | 高速公路 |
设计速度 | 60千米/小时 |
车道设置 | 双向四车道 |
设计荷载 | 公路-Ⅰ级,人群荷载:3.5千牛/平方米 |
通航等级 | V级 |
展开表格
截至2019年9月,赤水河红军大桥桥装设有路面照明、LED灯管等照明设施,方便夜间夜间来往车辆行驶。
技术难题
建设难题
赤水河红军大桥主要特点及难点为:
1、大桥主跨1200米,是当时世界上同类型桥梁中跨径第二、主塔高度第二的峡谷悬索大桥。
2、超高索塔施工难(索塔最大高度243.5m);
3、主梁吊装难(采用1200m大跨径的缆索吊装工艺);
4、地势险要,施工运输难;
5、桥位地处50至75度近乎垂直的陡坡上,施工十分惊险。
施工技术
赤水河红军大桥主要采用的技术有:
1、大直径桩基无水灌筑法;
2、主墩索塔塔梁异步施工;
3、六米大节段爬模施工;
4、钢筋帘式安装;
5、箍筋整体安装;
6、缆索吊智能监控系统。
赤水河红军大桥建成后,将为四川新增一条南向出川大通道,促进成都、贵州(重庆)、珠三角、北部湾出海走廊的形成和完善,同时进一步完善区域路网,有效降低区域物流成本,增强川南、黔北、渝西等地的经济联系,深化地区分工协作,促进区域经济发展,并将有力地带动红色旅游扶贫产业。
[1] 川黔高速赤水河特大桥 一桥跨川黔(图) · 央广网[引用日期2018-10-27]
[2] 国内第一高桥赤水河大桥将于明年通车 往返川黔更加便捷 · 四川频道--人民网[引用日期2018-10-27]
